Die Sanierungsarbeiten sind abgeschlossen
Der Haushaltsausschuss des bayrischen Landtags hat in seiner Sitzung vom 06.07.2011 der Sanierung der Stiftskirche Beuerberg zugestimmt. Für die Sanierung wird mit Kosten in Höhe von 4,6 Mio € gerechnet. Nach der Dachsanierung wird die innere Raumschale restauriert. Die Arbeiten werden einige Jahre Zeit in Anspruch nehmen.
2018 hat der Haushaltsausschuss für die Sanierung der Stiftskirche weitere 1,3 Mio.€ genehmigt.
Die Sanierungsarbeiten in der Kirche gehen voran. Das Gerüst ist großenteils entfernt. (November 2020)
Mit der Restaurierung der Seitenaltäre ist im Sommer 2019 begonnen worden.
Eine Begasung des Kirchenraumes gegen Schädlingsbefall wird durchgeführt. (Oktober 2017)
Es wurde mit den Malerarbeiten begonnen (Nov. 2016).
Die Malerarbeiten sind weitgehend abgeschlossen (Sommer 2018)
Die Kirche ist Innen eingerüstet, der Innenputz ist auf den unteren 2 Metern abgeschlagen (Juni 2016). Um die Restaurierungsarbeiten im Gewölbebereich fachgerecht ausführen zu können, ist eine ebene Fläche mit USB-Platten geschaffen worden. Eine Baustellenbeleuchtung mit ca. 20 Leuchtstoffröhren ist eingebaut (Aug. 2016).
Mit dem Ausbau des Gerüstes wurde im Juli 2018 begonnen und ist im Innenbereich entfernt.
Die Seitenwände sind weiterhin eingerüstet.
Das Baugerüst auf der Westseite der Fassade ist im November 2015 abgebaut worden.
01.09.2015
Mit den Untersuchungen für die anstehenden Renovierungsarbeiten in der Stiftskirche ist im Juli 2015 begonnen worden. Am Festtag Peter und Paul fand vorerst der letzte Gottesdienst statt.
Beim letzten großen Sturm sind die Zeiger der Kirchenuhr beschädigt worden. Die Zeiger wurden abgenommen, saniert und wieder angebracht
Juni 2015
Das Gerüst auf der Nordseite der Kirche ist abgebaut. Das Gerüst auf der Eingangsseite der Stiftskirche (Westseite) bleibt noch länger stehen.
März 2015
Der Beginn der Arbeiten im Innenraum der Stiftskirche soll nun noch 2015 beginnen. Das Kirchenschiff ist außen immer noch eingerüstet.
Dezember 2014
Mit den Malerarbeiten ist im Oktober 2014 begonnen worden. Zwei Maler sind vor Ort und streichen an der Fassade.
Witterungsbedingt sind die Arbeiten im Winter unterbrochen worden.
Mitte April 2015
Die Malerarbeiten sind nach der Winterpause wieder aufgenommen worden. Ein Maler ist an der Nordfassade tätig.
Mit den Verputzarbeiten ist an der Nordfassade der Kirche im September 2014 begonnen worden.
Das Gerüst an der Kirchturmzwiebel ist im September 2014 abgebaut worden.
Am 21. November 2013 ist der große Baukran abgebaut worden. Die Baucontainer vor dem Pfarrheim sind abtransportiert.

Die Arbeiten am Dach sind damit abgeschlossen.
An der Zwiebel vom Kirchturm sind noch Verkleidungsarbeiten auszuführen.
Die Stiftskirche und der Kirchenturm sind noch immer eingerüstet.
Die Sanierungsarbeiten am Hauptdach sind fast fertig (Oktober 2013).
Das Dach der Westseite (über dem Eingang) und der Kirchenturm sind noch in Arbeit (November 2013).
02.12.2012, 1. Advent
Auf der Nordseite der Stiftskirche (von Osten beginnend) ist etwa 1/3 der Dachfläche mit neuen schönen Dachplatten eingedeckt.
04. Oktober 2012

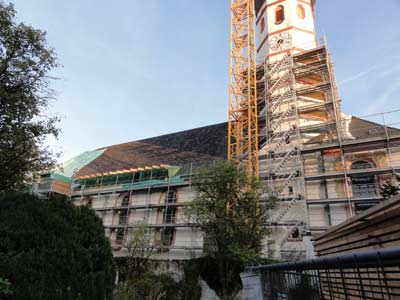

Der Kirchturm ist nun vollständig eingerüstet, das Kirchendach wird von Osten her saniert (Nord und Südseite).
September 2012

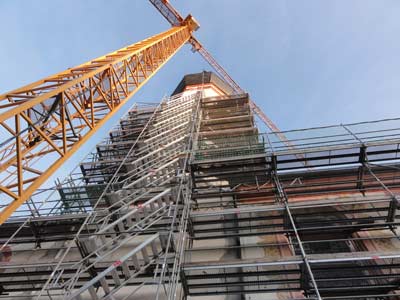

Der Kran steht, das Gerüst ist bis über die Kirchturmuhren hochgezogen, auf der Nordseite ist das Dach teilweise geöffent. Die Kirche ist rundherum eingerüstet (auch Südseite)
Juli 2012
Mit der langersehnten Sanierung der Stiftskirche wird begonnen. Die Kirche wird auf der Nord und Ostseite eingerüstet Der große Kran wird aufgestellt, das Dach auf der Nord-Ostseite wird geöffnet.
