Liebe Eltern, sowie alle weiteren Beteiligten,
mit großer Freude und Vorfreude möchte wir Sie alle herzlich zum Beginn eines spannenden neuen Kapitels in der Geschichte unseres Kindergartens begrüßen. Der bevorstehende Umbau und die Renovierung unseres Kindergartens markieren einen bedeutenden Meilenstein in unserer gemeinsamen Reise, um eine noch bessere Umgebung für die Entwicklung und das Wachstum unserer Kinder zu schaffen.
In den kommenden Monaten und Jahren werden wir Zeugen einer Transformation sein, die nicht nur die Struktur unseres Gebäudes betrifft.

Um sicherzustellen, dass Sie alle über den Fortschritt des Umbaus informiert sind und aktiv an diesem Prozess teilnehmen können, werden wir regelmäßige Updates und Dokumentationen bereitstellen

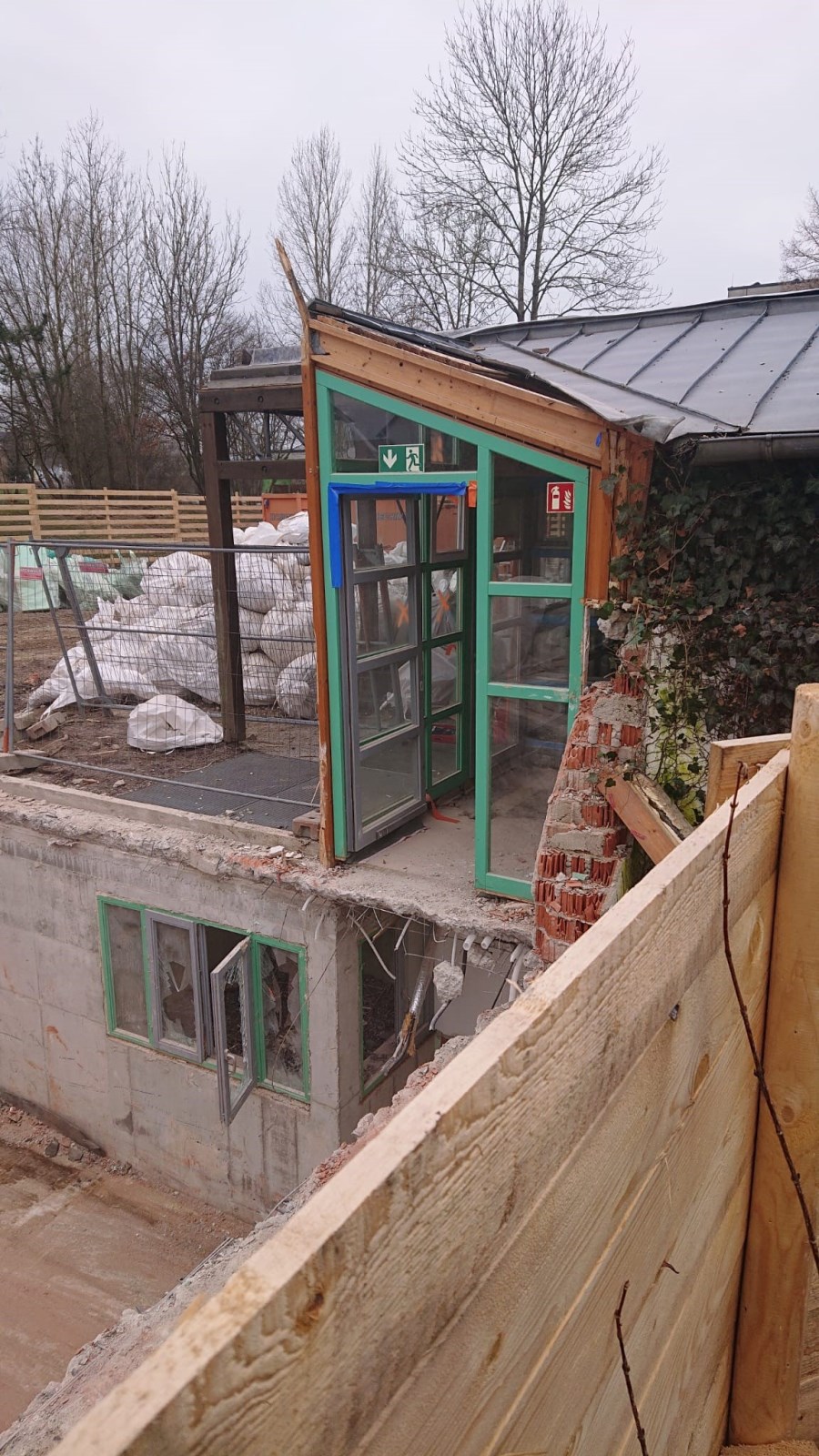

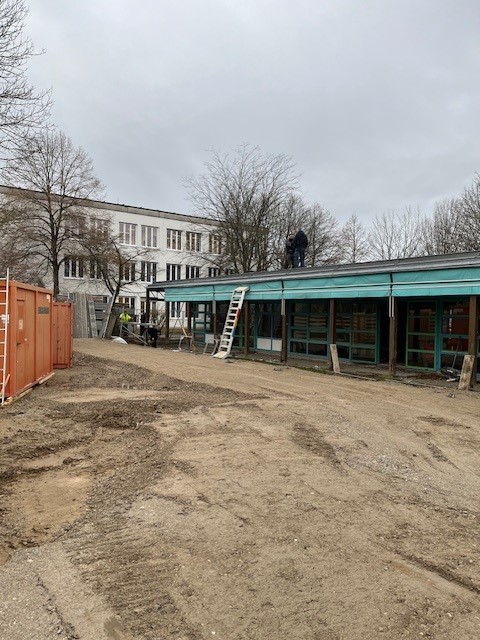

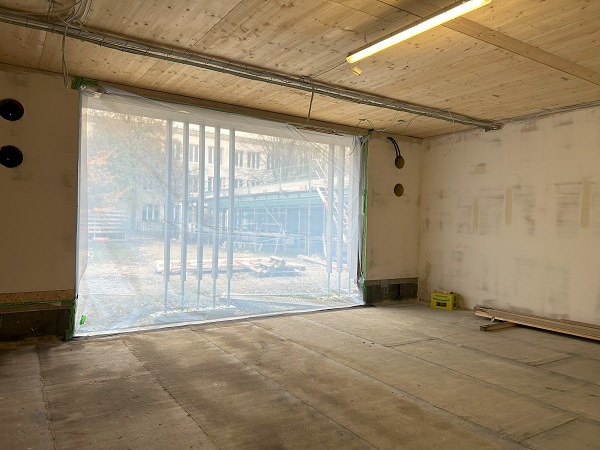

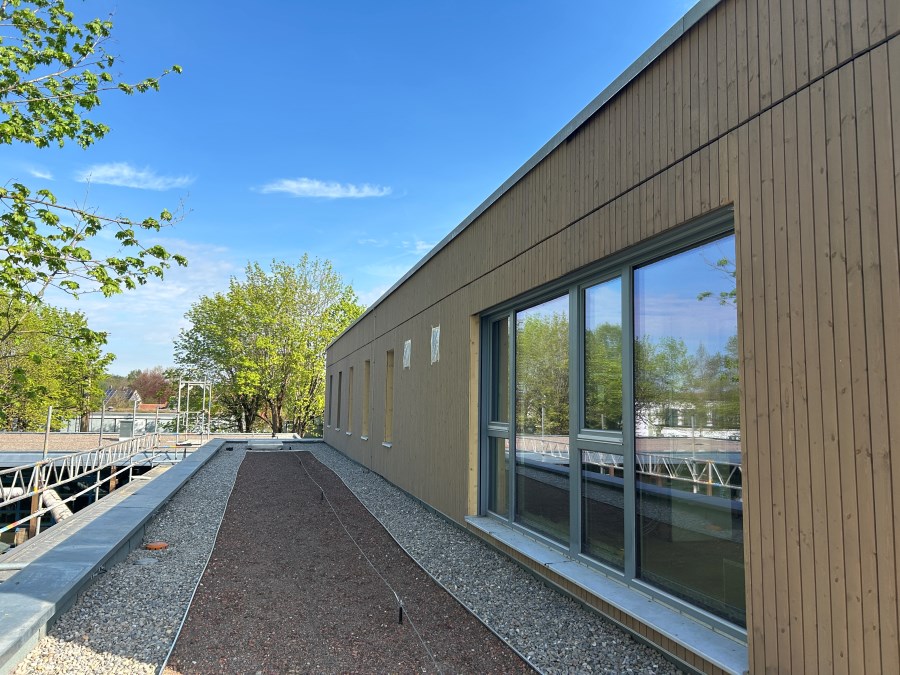

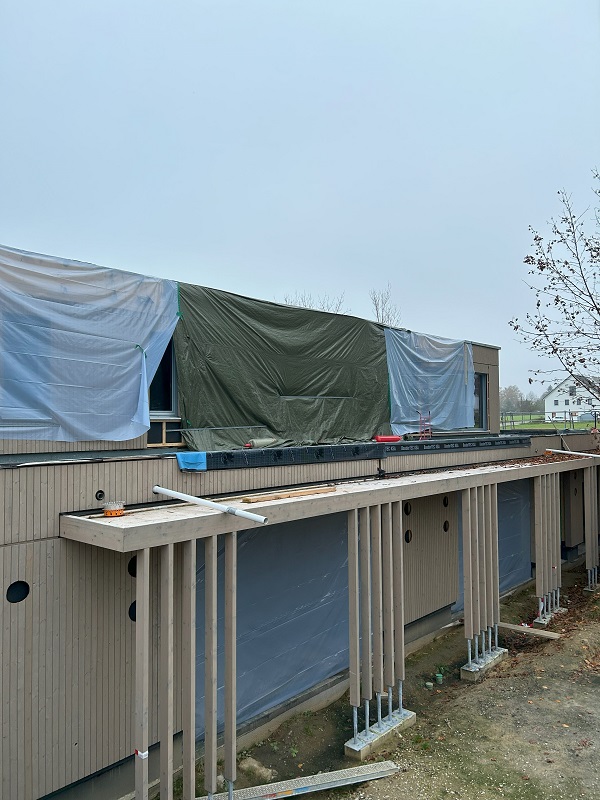

jan 25 (1

Januar 2025

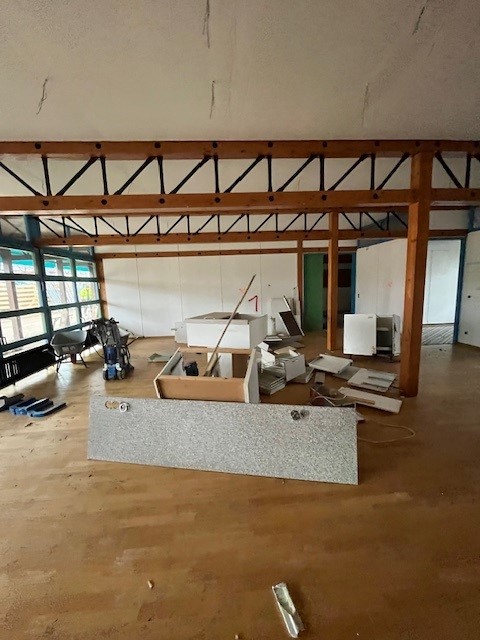

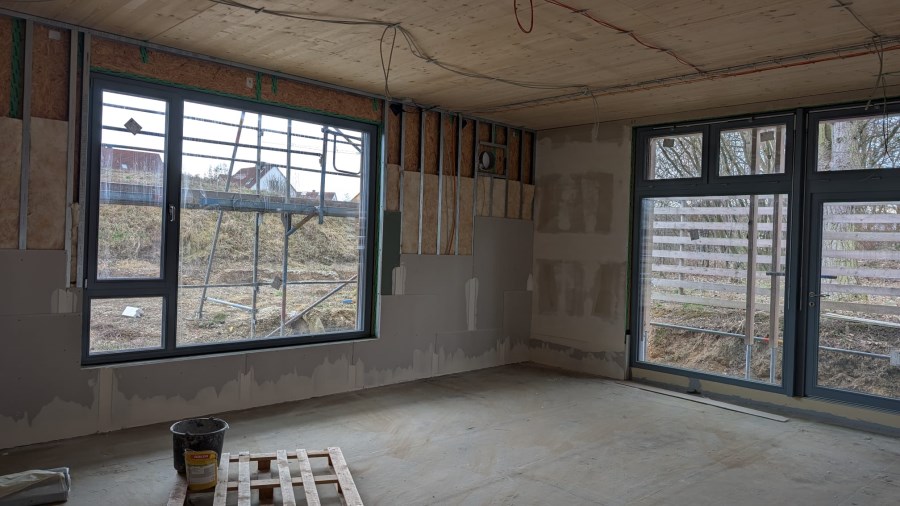

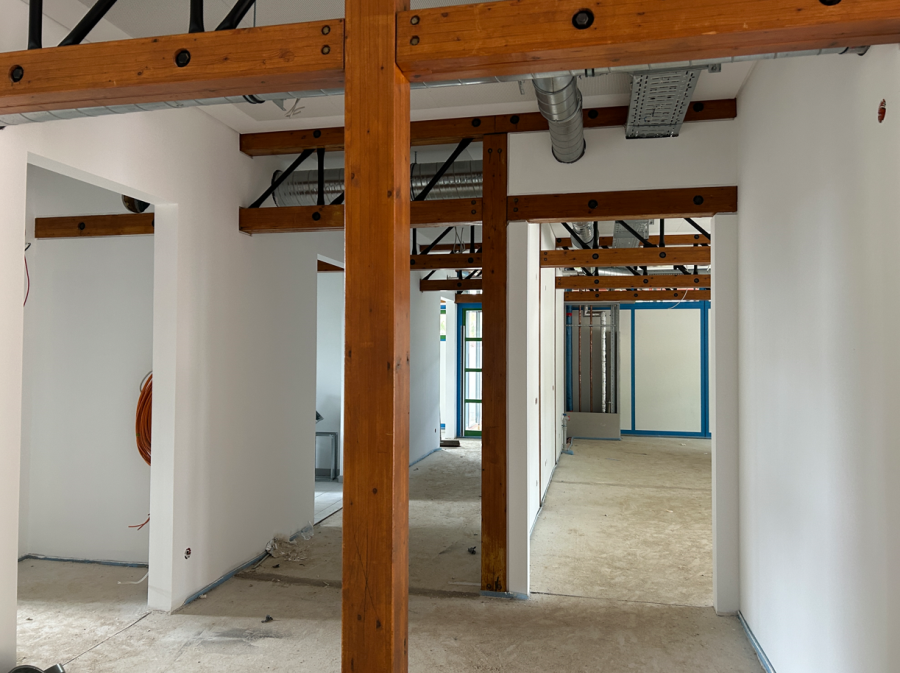

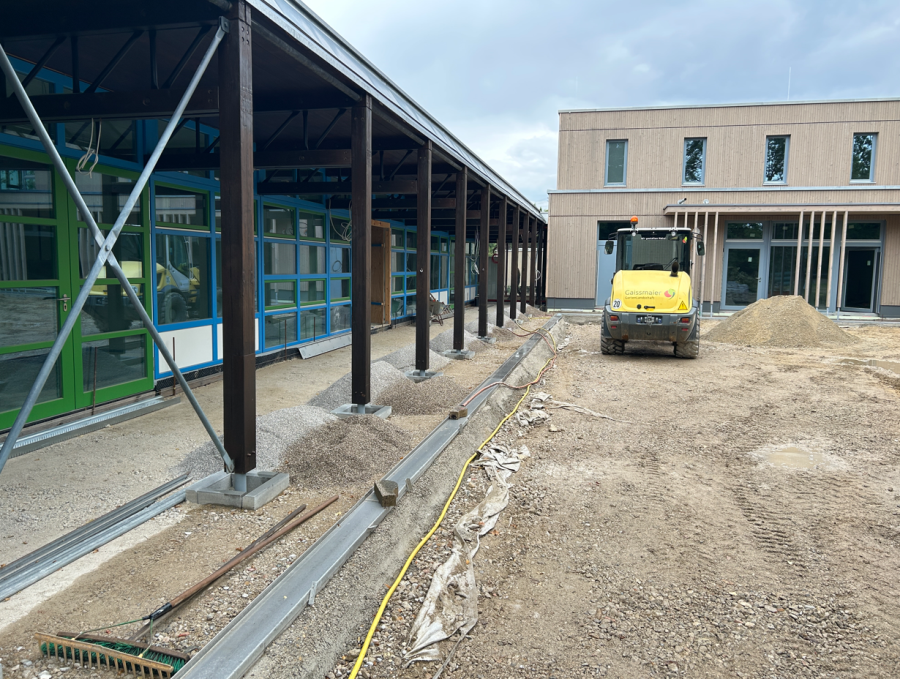

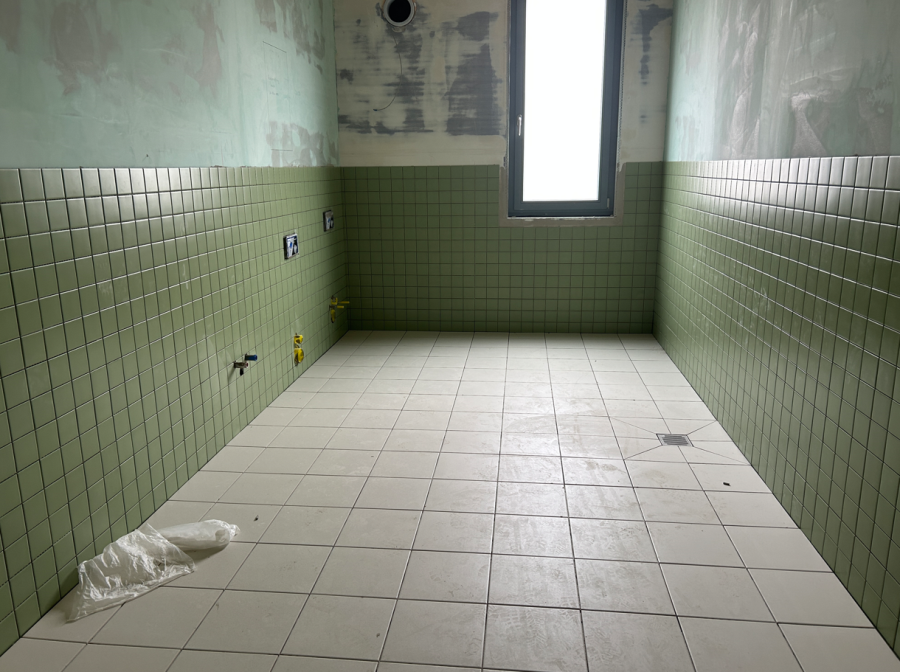

Schließanlage, Baufeinreinigung, Beschilderung und evtl. Sonstiges.

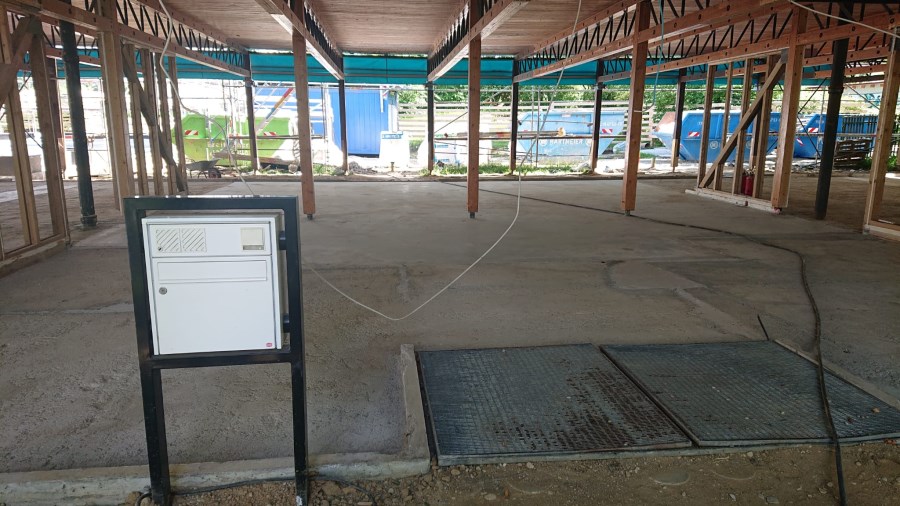

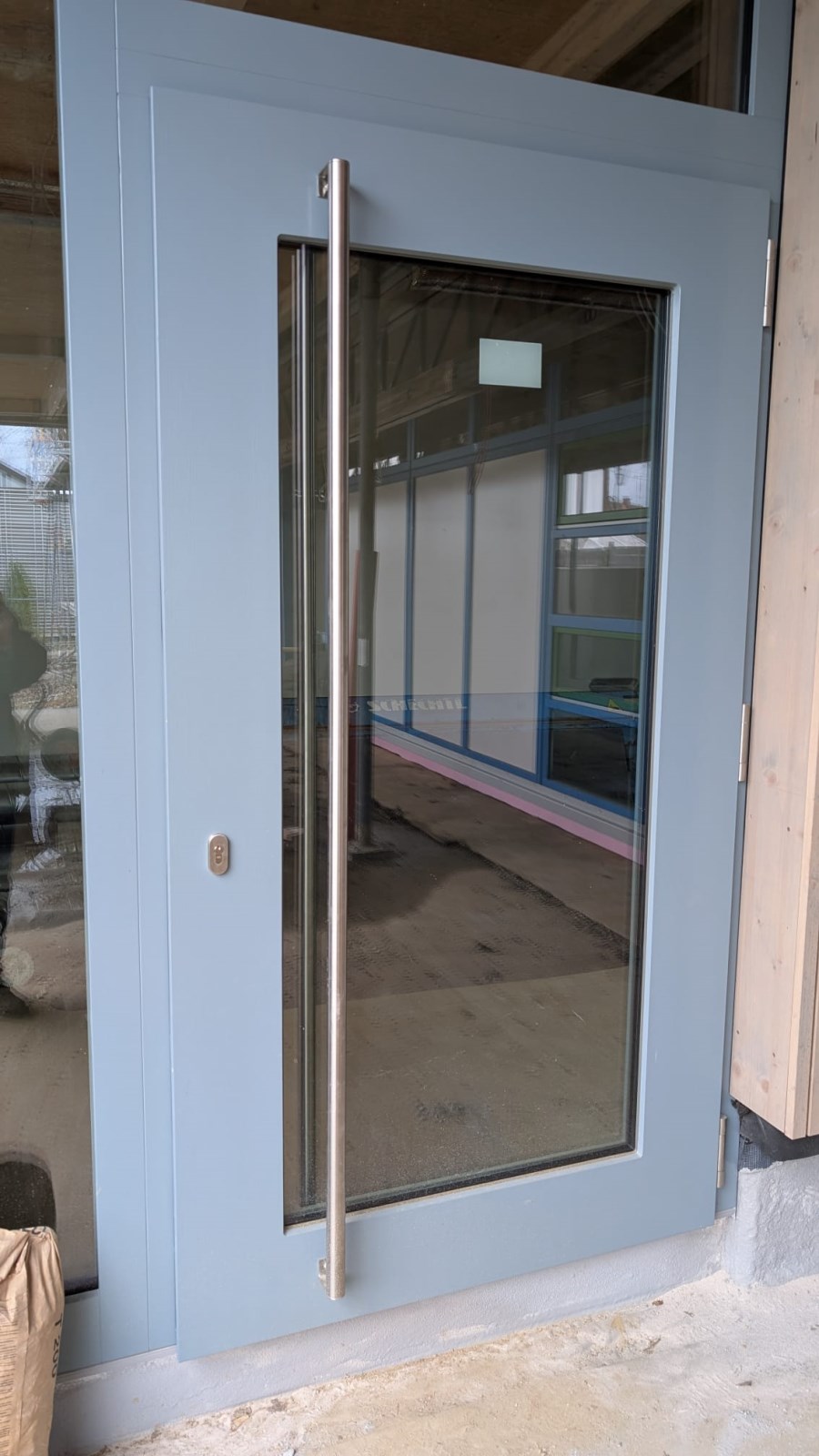

jan 25 (2

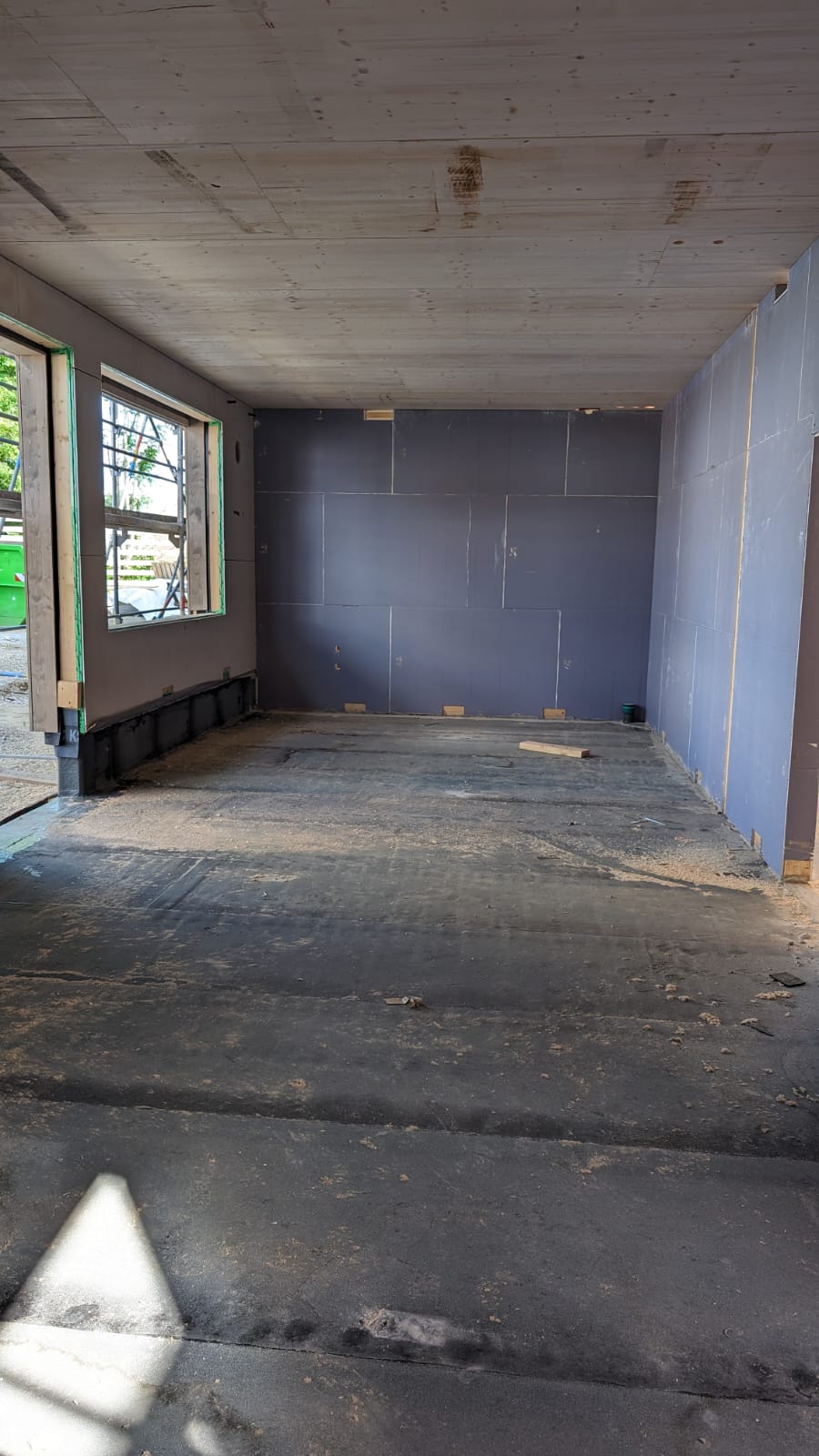

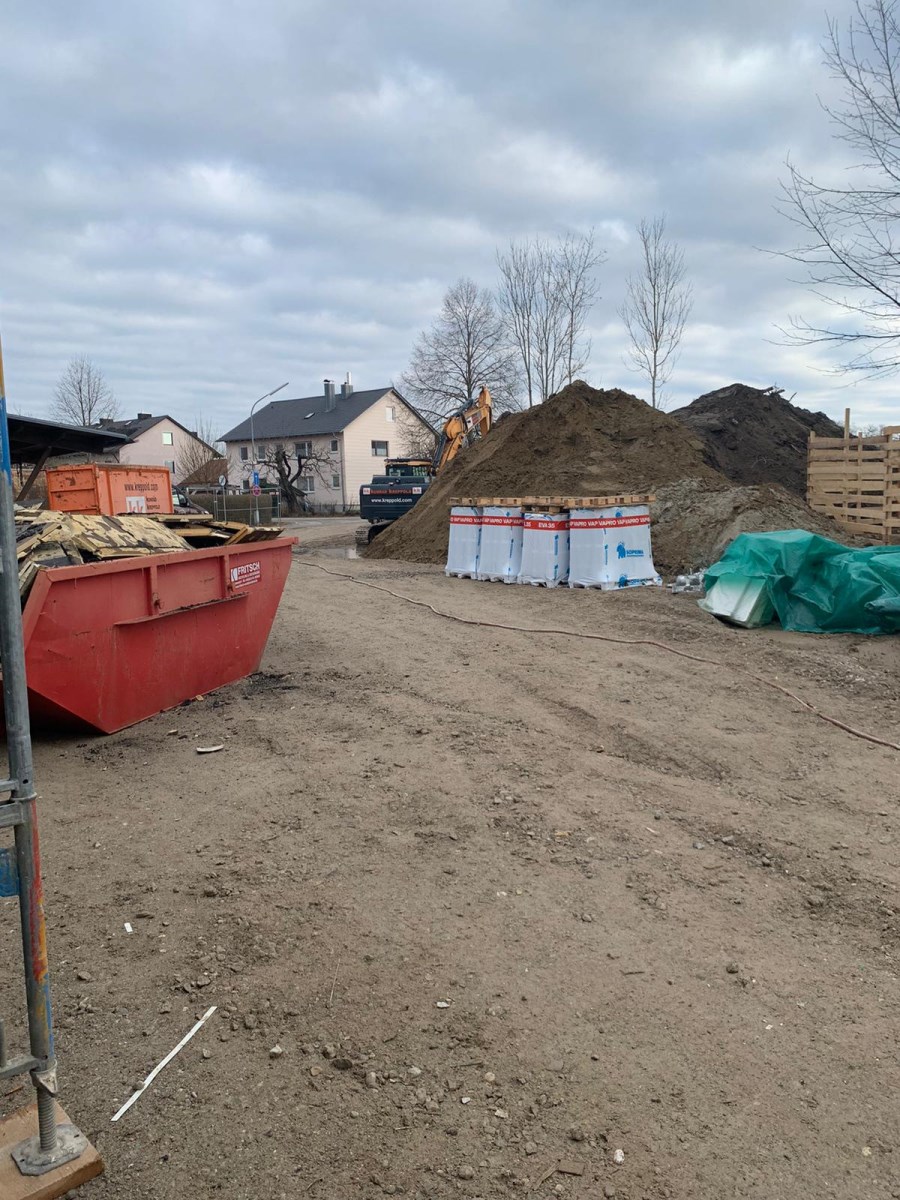

jan 25 (3

Oktober 2024

Nach dem Brandfall am 10.10. wird aktuell noch der Schadensumfang ermittelt.

Aktueller Projektstand Ausführung:

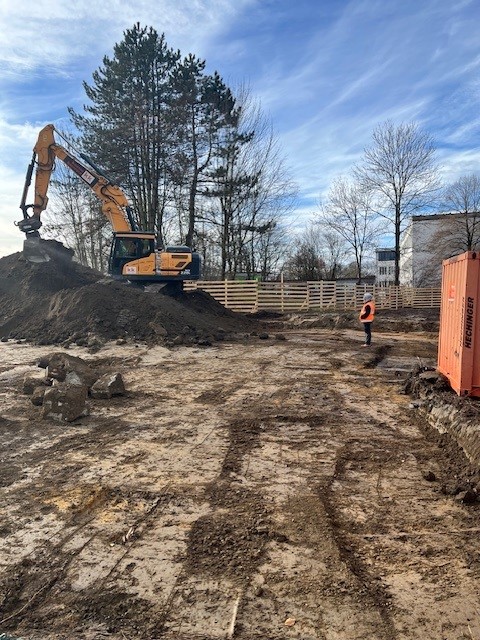

Brandfall am 10.10.24 im Neubau im 1. OG, Westfassade.  Stopp der Bauarbeiten im Neubau, bis zur Klärung des Sanierungsumfangs.

Aktueller Stand Termine:
Terminverzug ca. 6 Monate nach aktueller Schätzung

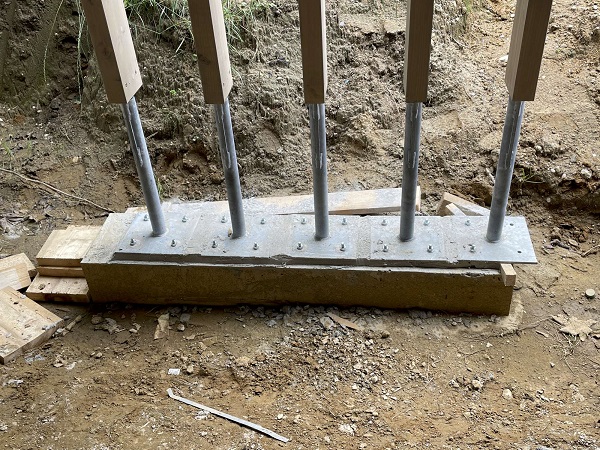

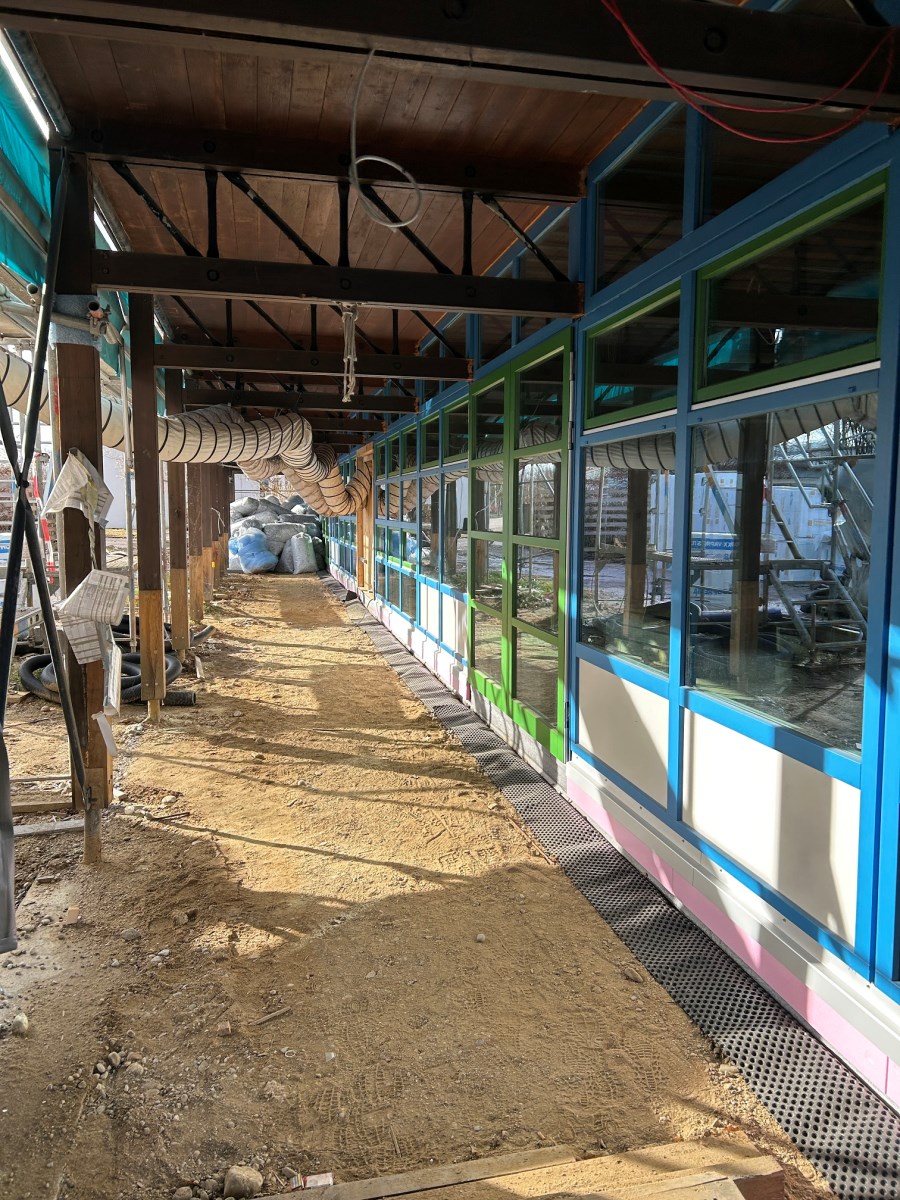

Brand1
Brand2
Brand3

September 2024

Aktueller Projektstand Planung:

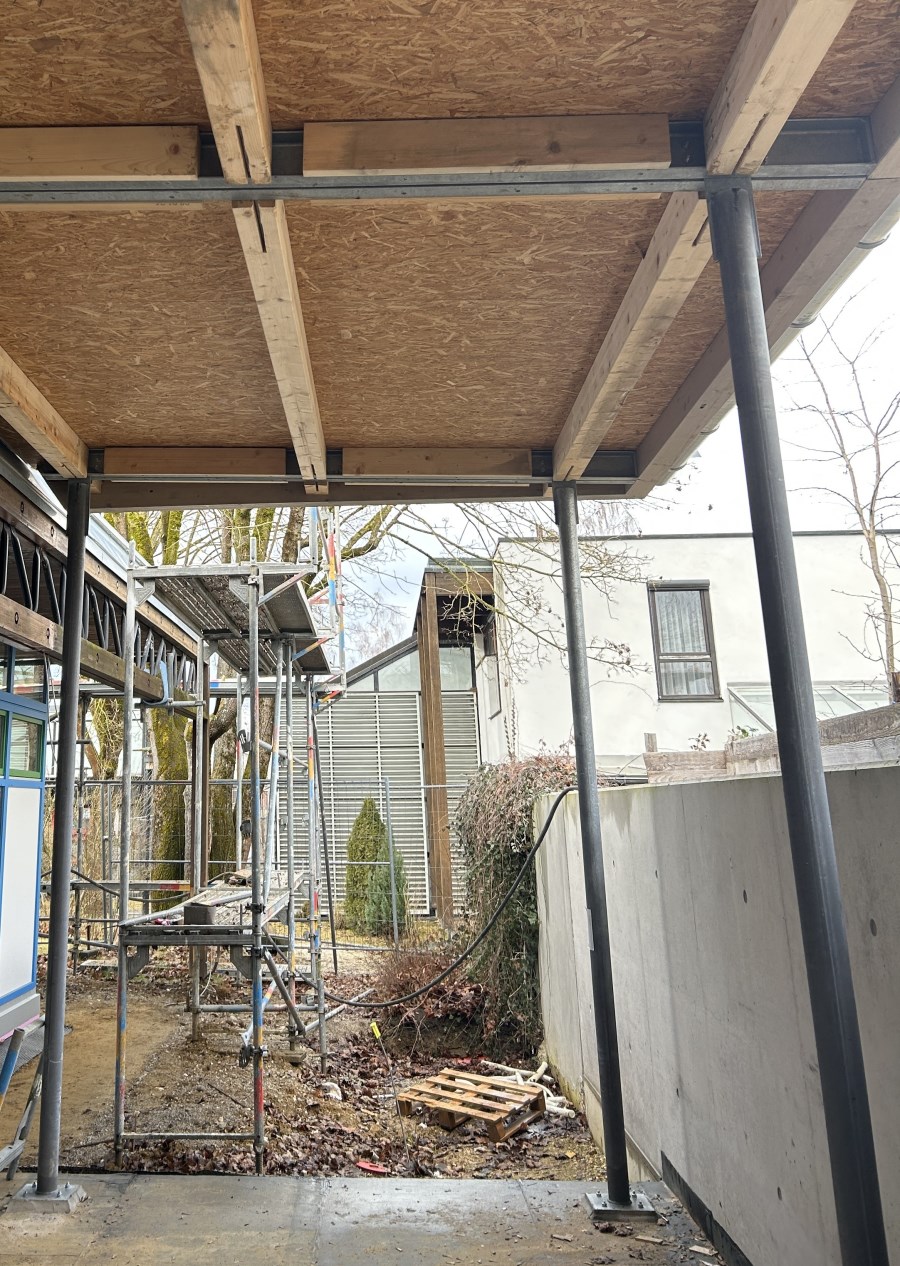

Aktuell werden Montage- und Werkpläne für den anstehenden Ausbau abgestimmt.

Aktueller Projektstand Ausführung:

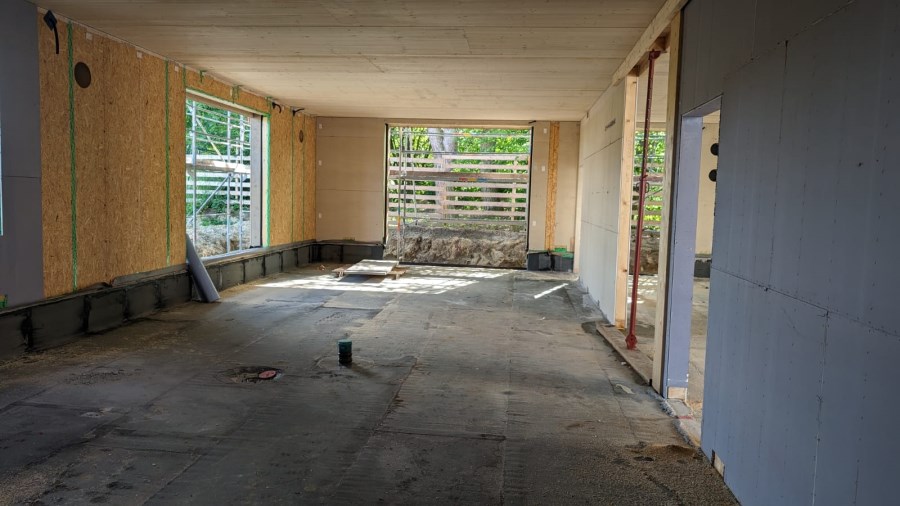

Im Neubau ist der Einbau der Fenster erfolgt, die Außentüren und Bodentiefen Fenster sind zugesagt, zudem ist die Fluchttreppe montiert. Im

August 2024

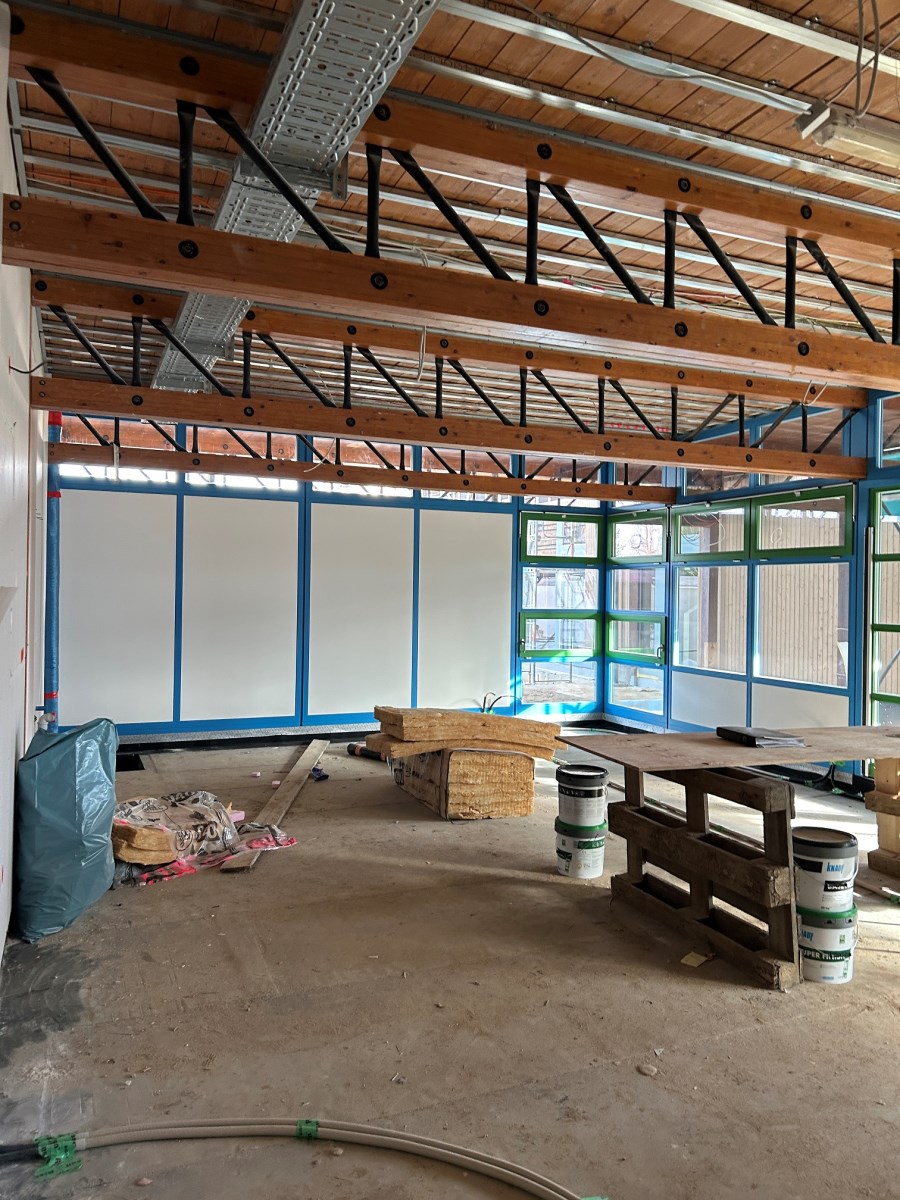

Aktueller Projektstand Ausführung:

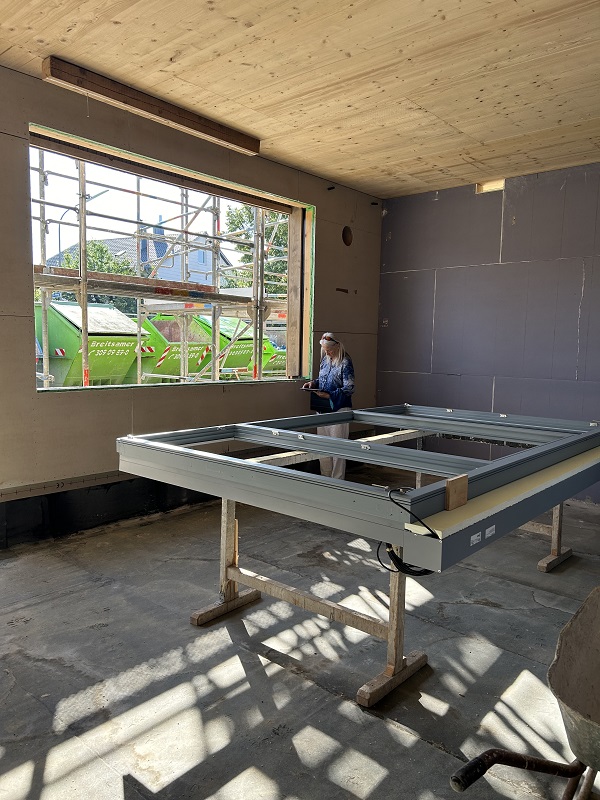

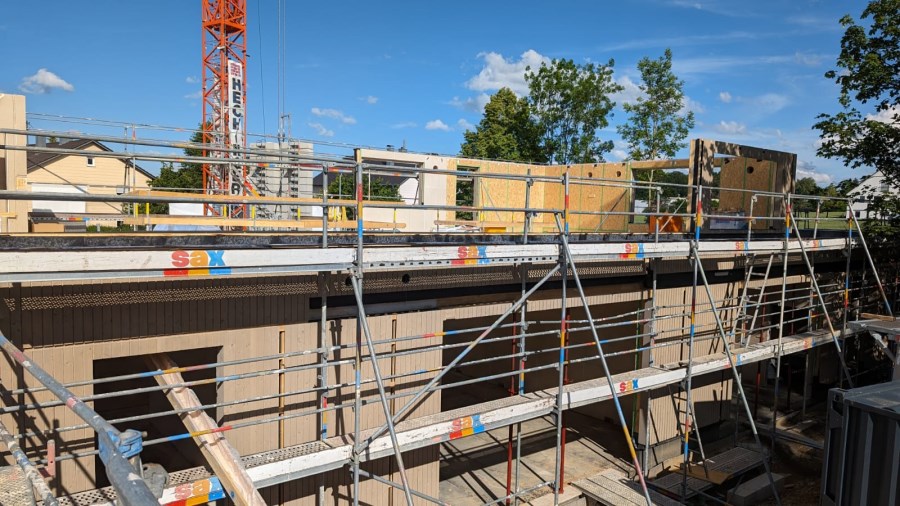

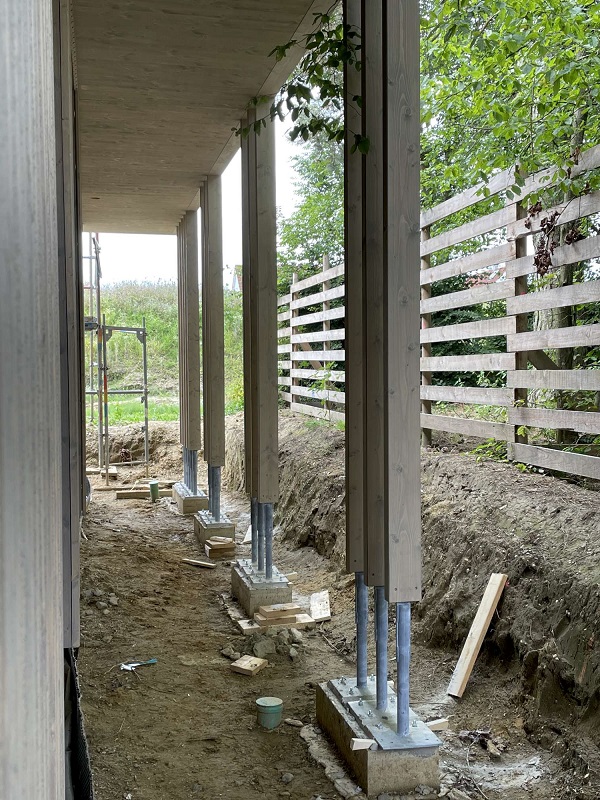

Im Neubau ist der Einbau der Fenster erfolgt. Im Bestand wurde der Sockel der Fassade durch Fa. Hama fertiggestellt und die Wandverbände ertüchtigt. . Der Kranabbau erfolgt voraussichtlich in KW 38.

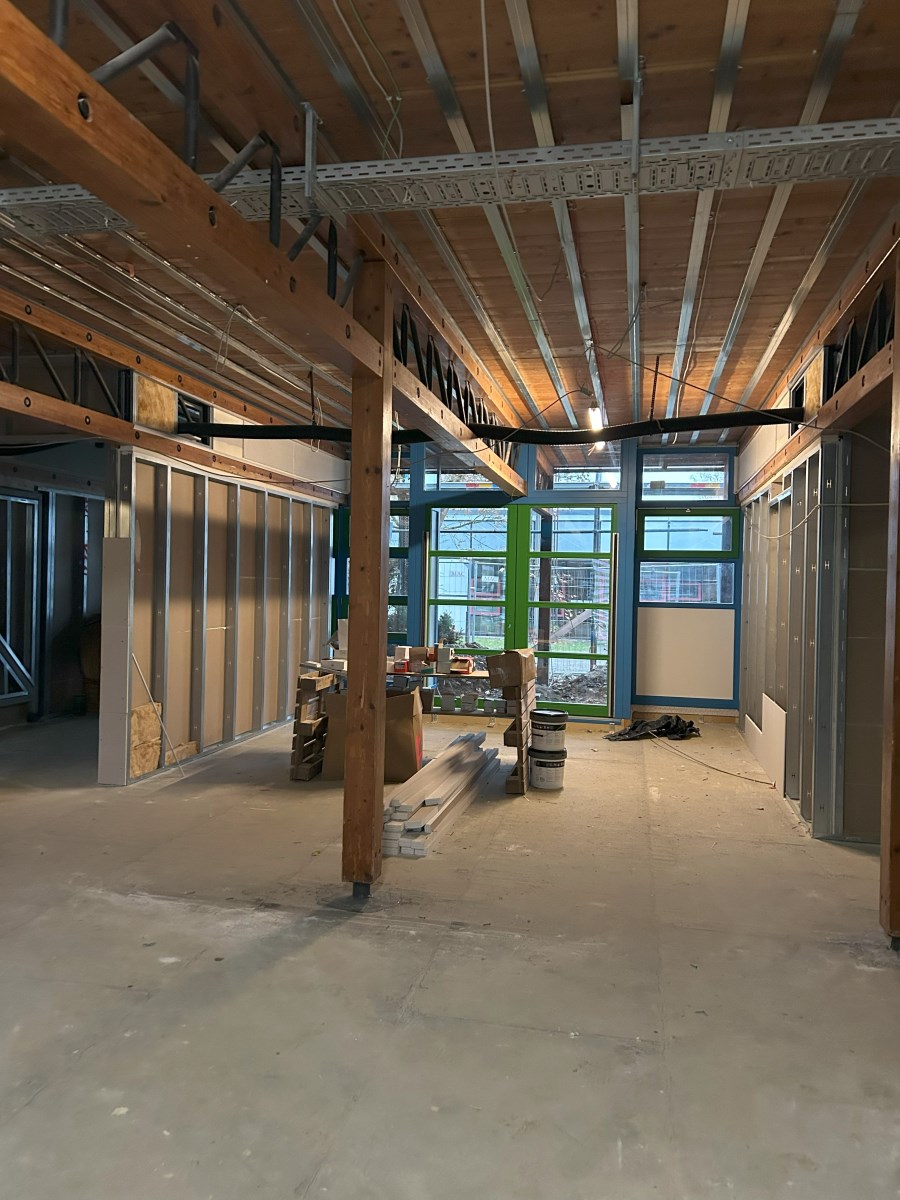

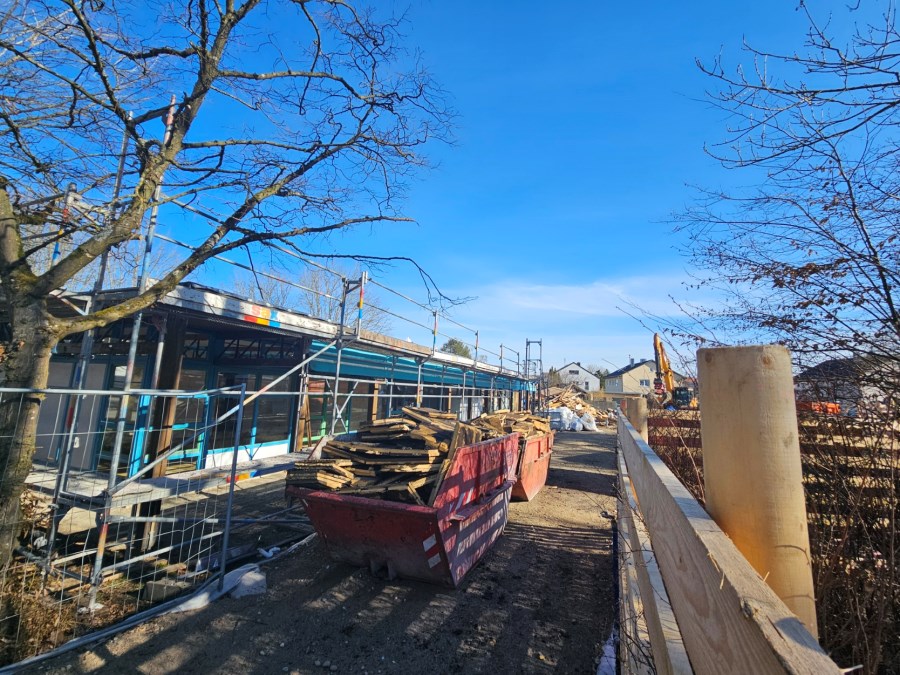

august (1)
august (2)
august (3)

Juli 2024

Aktueller Projektstand Planung:
Aktuell werden Montage- und Werkpläne für die anstehenden Produktionen  abgestimmt.

Aktueller Projektstand Ausführung:

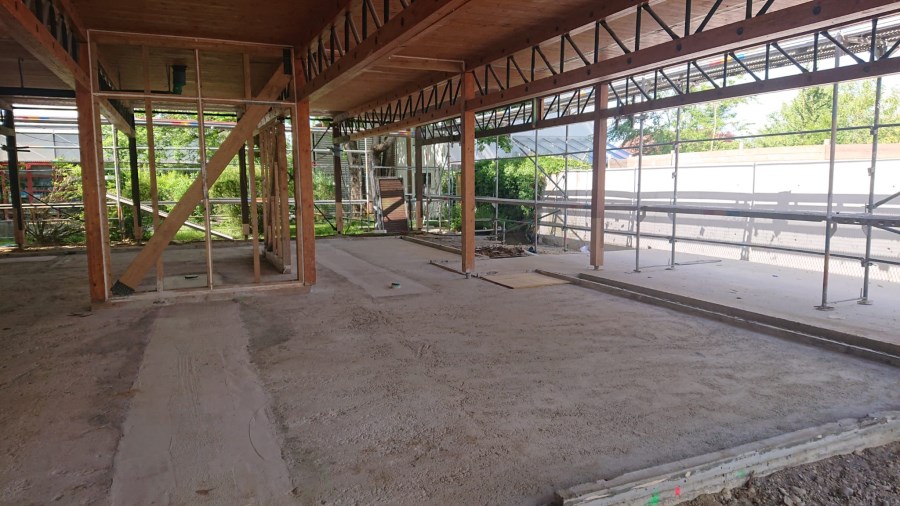

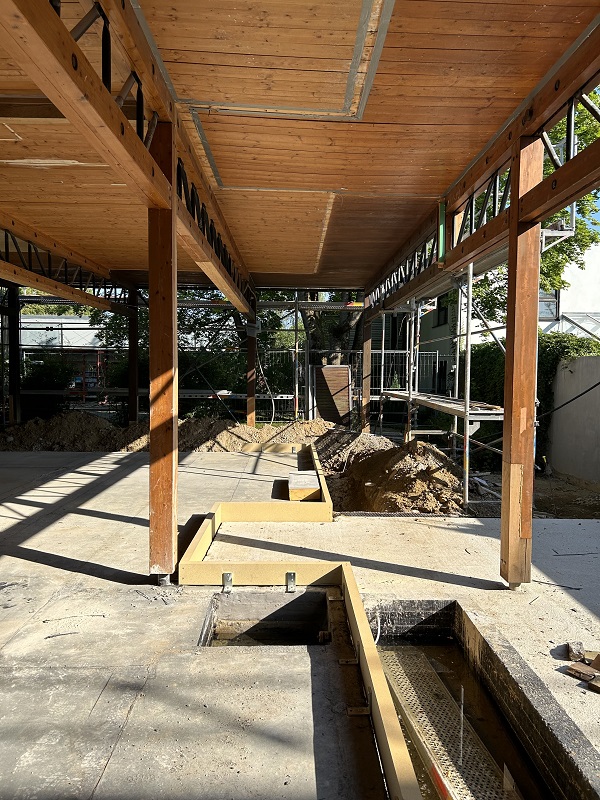

Im Neubau wurden die Fertigteilwände bis zum OG inkl. Dach gestellt.

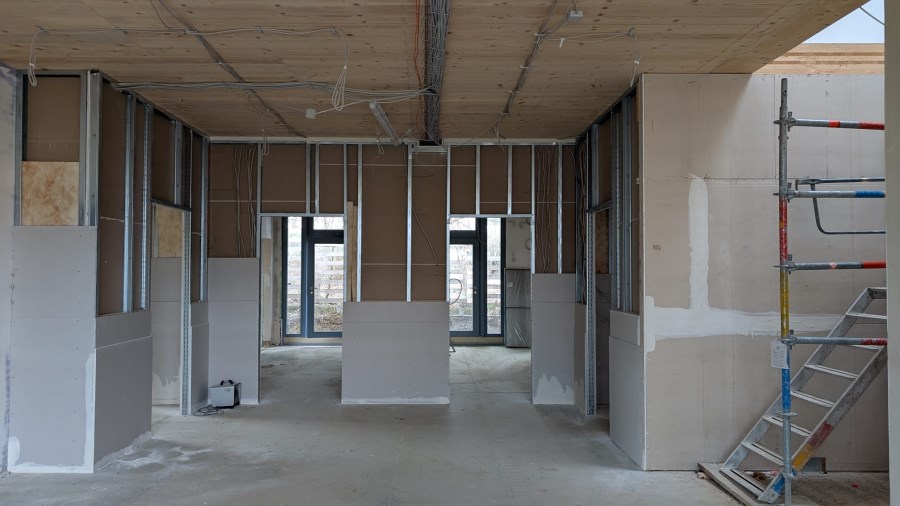

juli244
juli24 (1)
juli243
juli24 (2)

Juni 2024

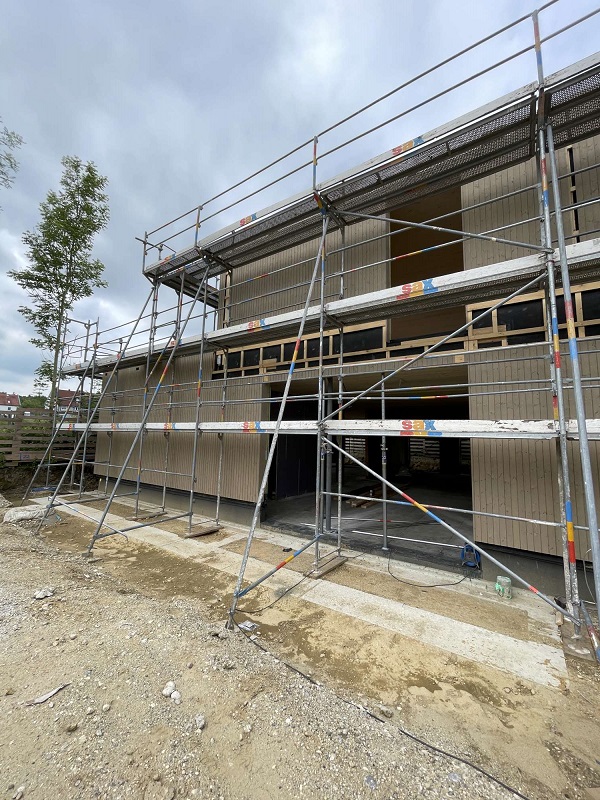

Im Bestand ist die Bestandsfassade komplett zurück gebaut, sowie die Abdichtung auf dem Boden angebracht.
2024-06-16 1
2024-06-16 2
2024-06-16 3

Mai 2024

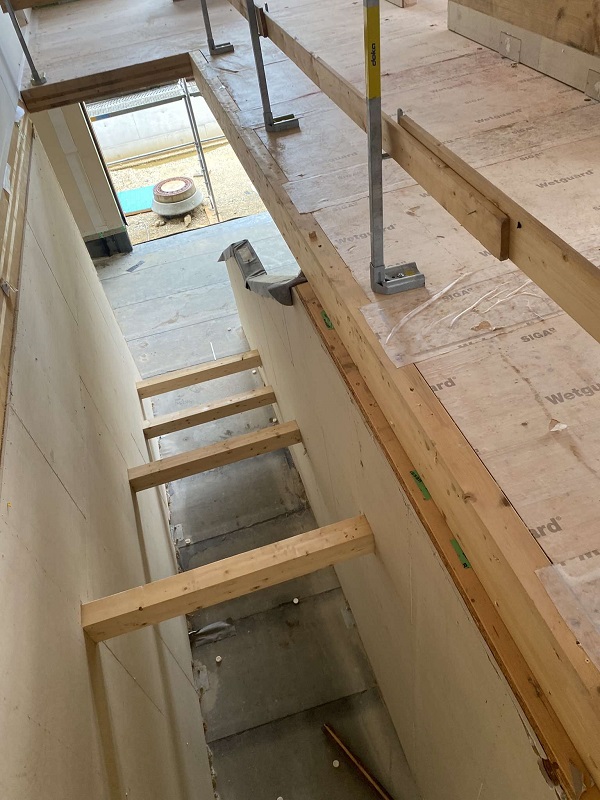

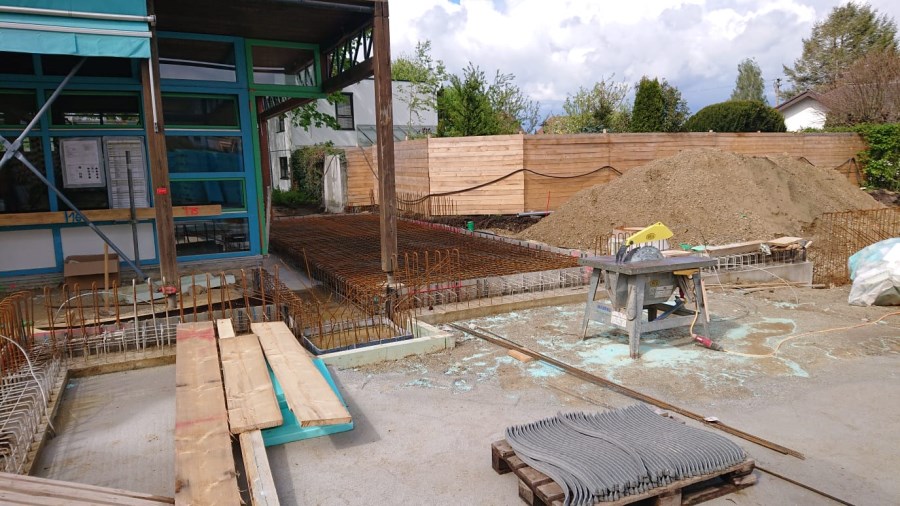

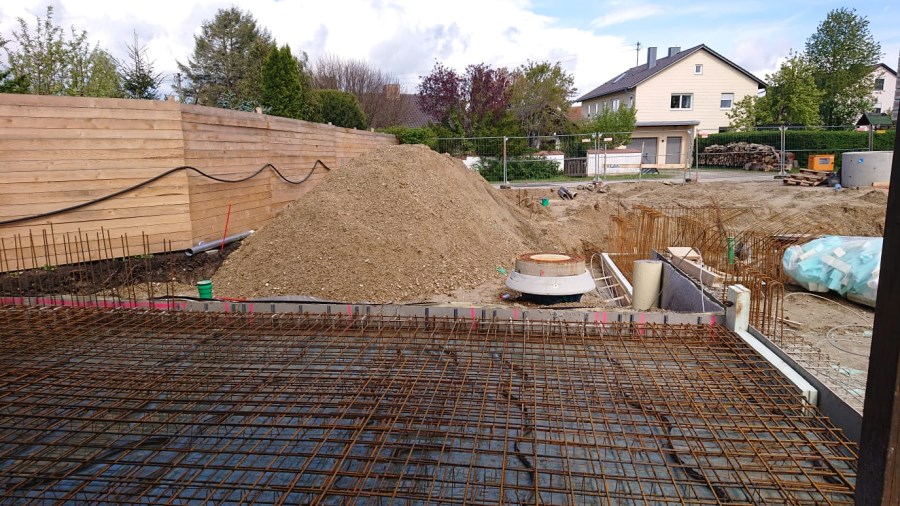

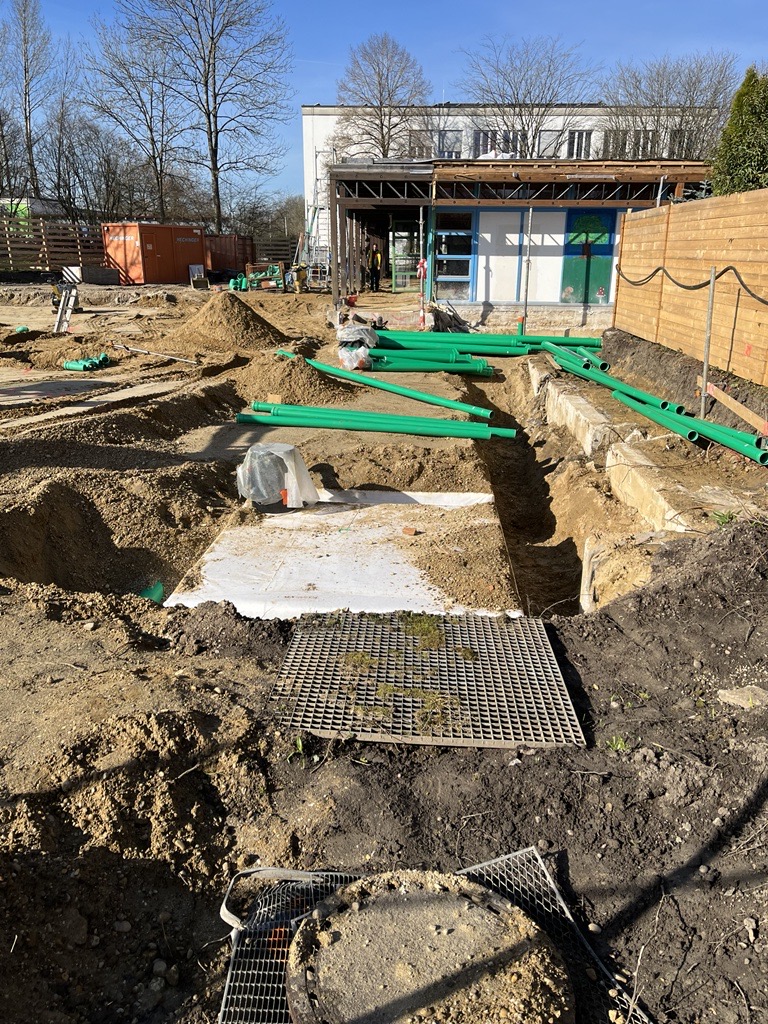

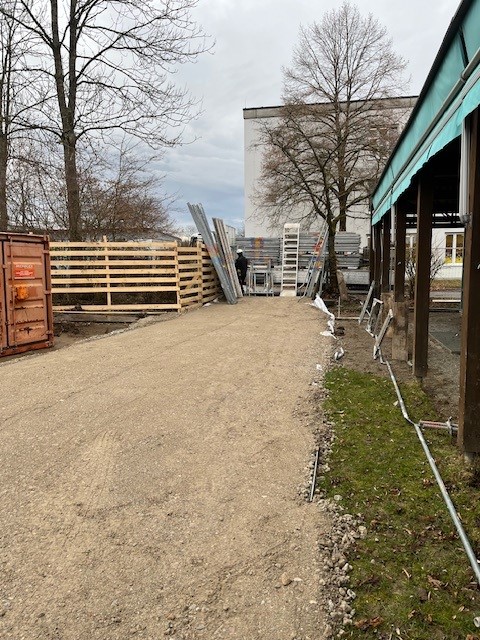

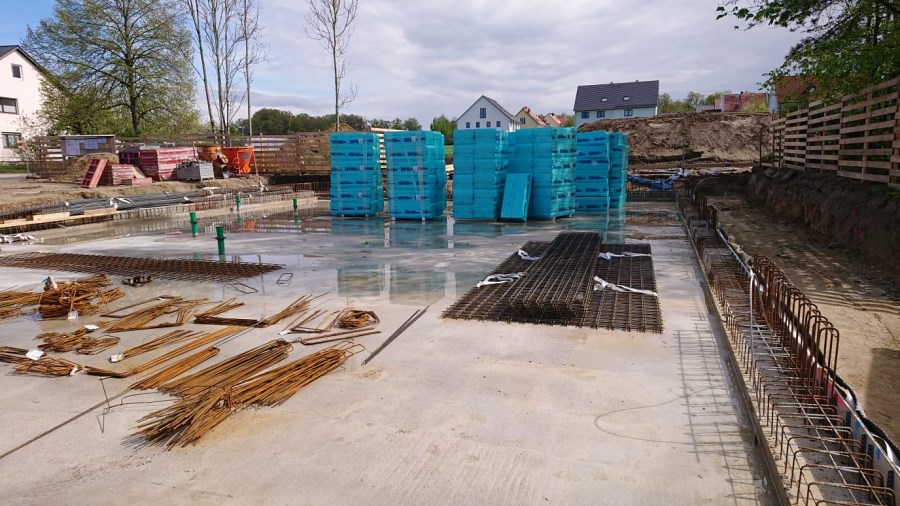

Die Bodenplatte für den Neubau wurde seitens der Rohbaufirma fertiggestellt. Die neue Attika am Bestandsdach wurde montiert. Die Grundleitungsarbeiten im Bestand wurden fertiggestellt. Der Rückbau der Bestandsfassade ist in KW 21 erfolgt. Die Lieferung des Holzbaus für den Neubau erfolgt ab Ende Mai.
2024-05-26 1
2024-05-26 4

April 2024

20-4-24 (1)
20-4-24 (2)
20-4-24 (3)

März 2024

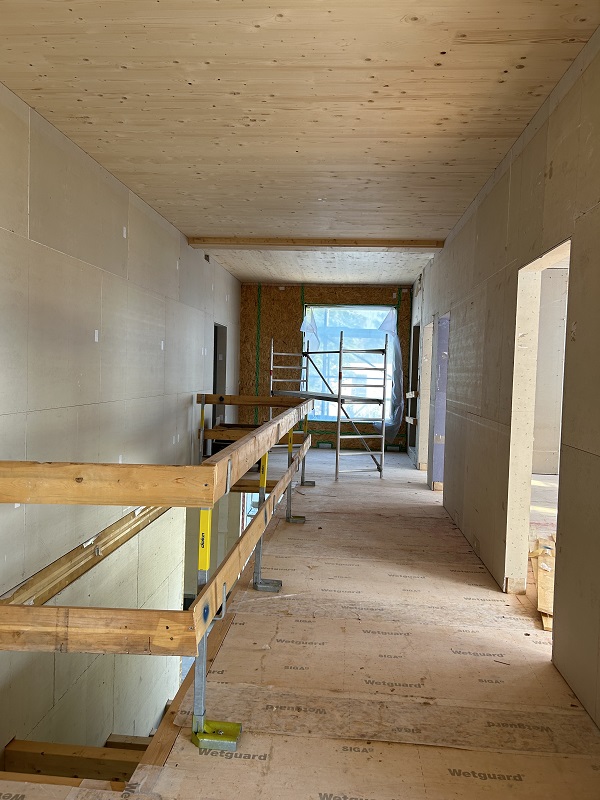

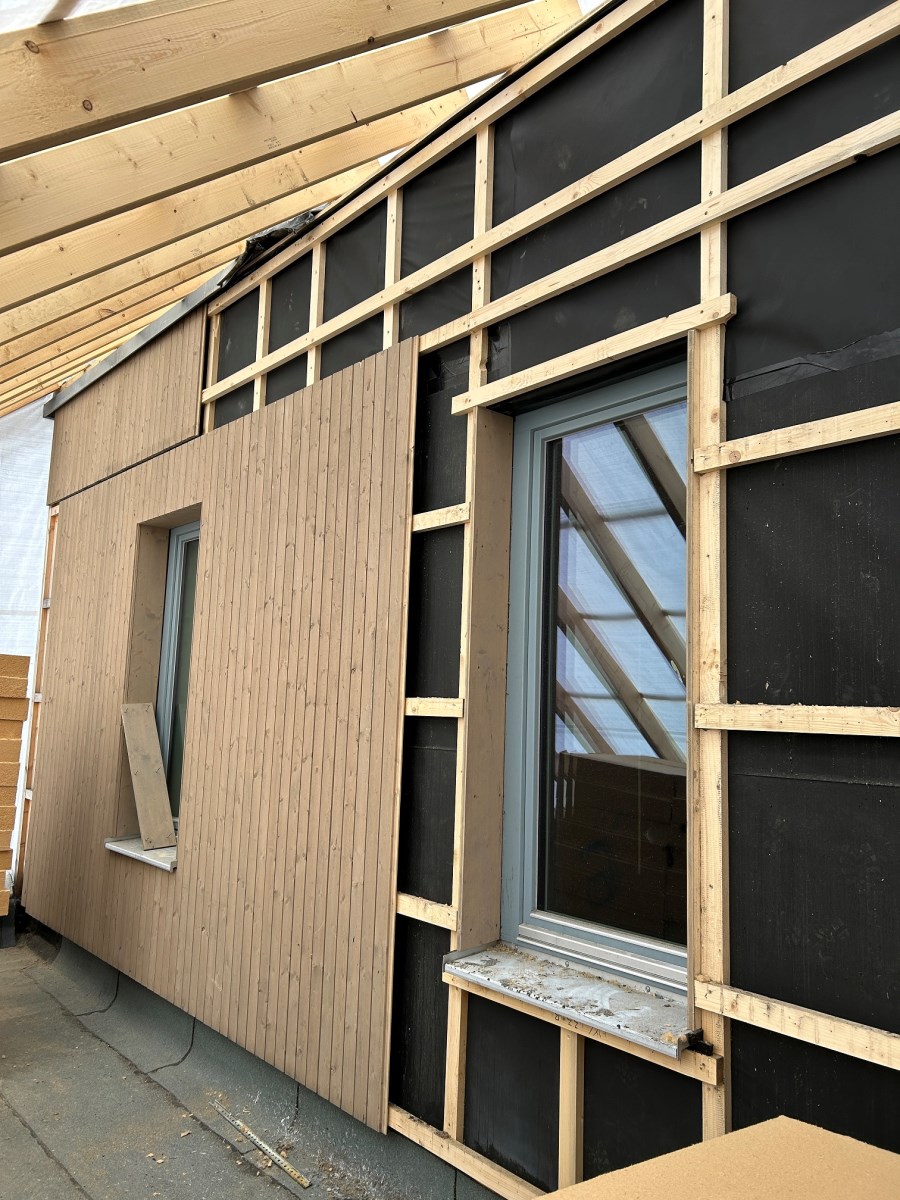

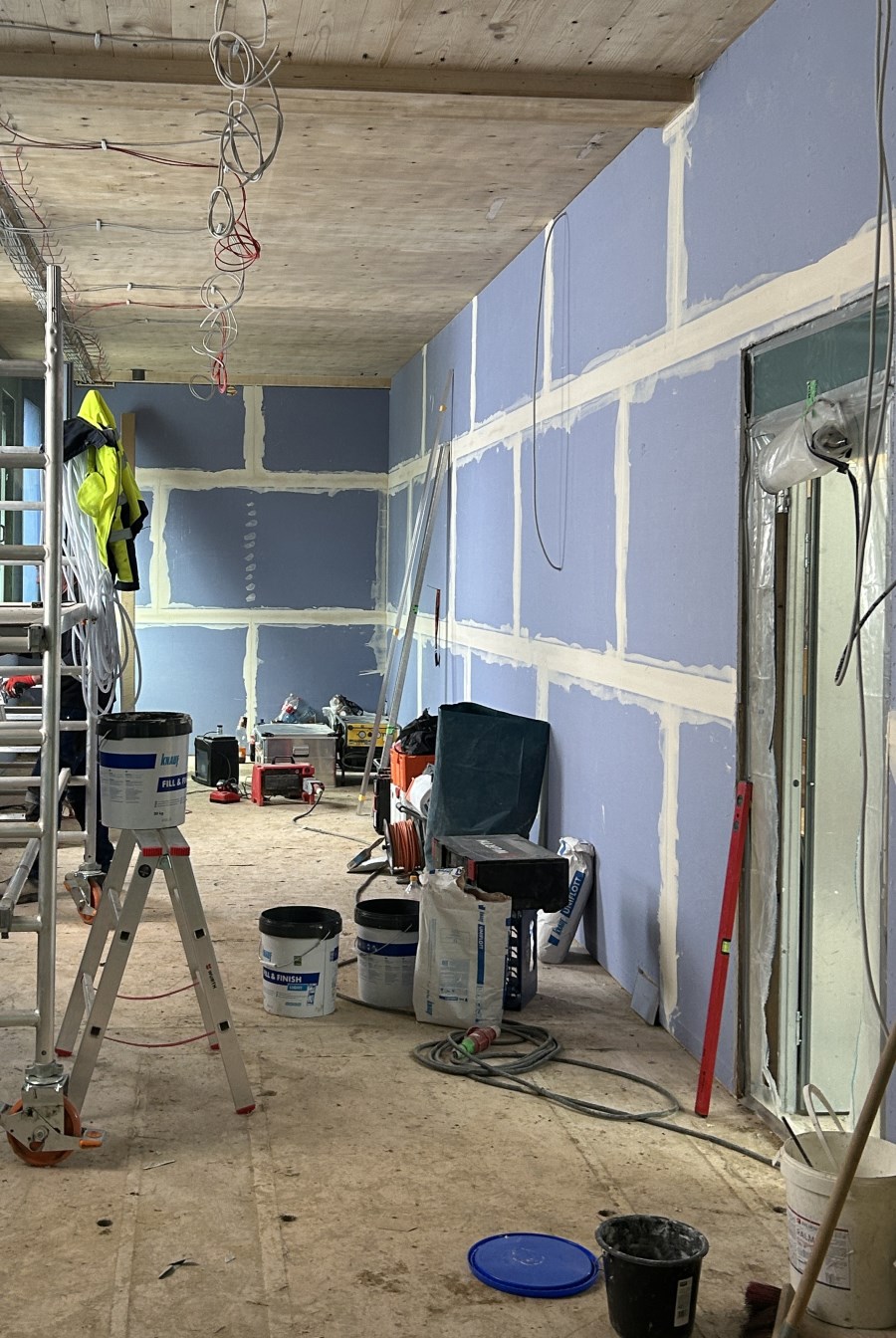

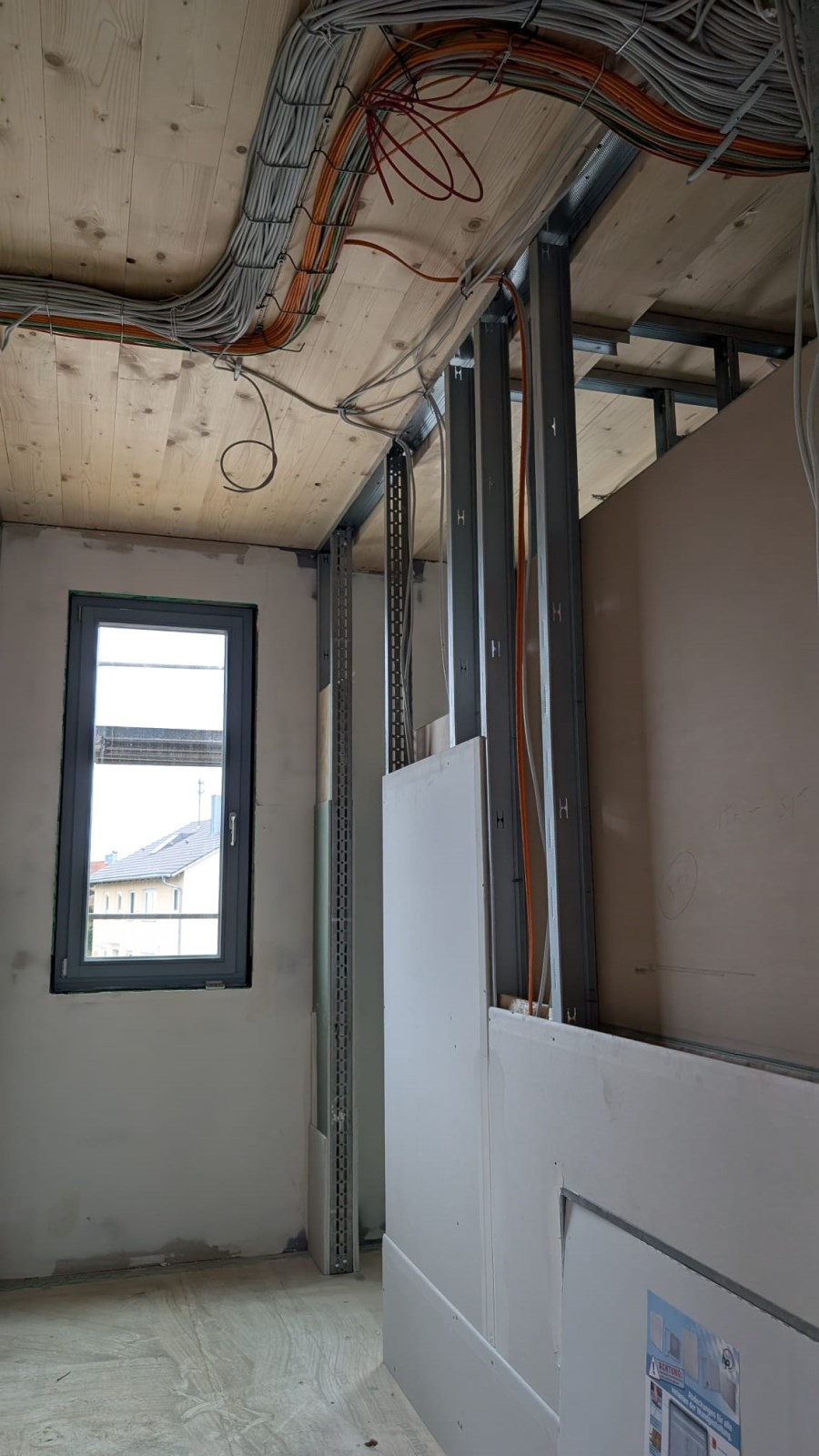

Aktuell werden Montage- und Werkpläne für die anstehenden Produktionen (Holzbau, Fenster, Fassade, Rekonstruktion Bestandsfassade) abgestimmt. Weiterhin erfolgt die Feinplanung im Innenraum bzgl. ELT/ HLS Leitungen.
märz (3)
märz2
24-03-18 (2)
18.03.24
24-03-18 (1)
18.03.2024
24-03-18 (4)
18.03.24
24-03-18 (3)

Februar 2024

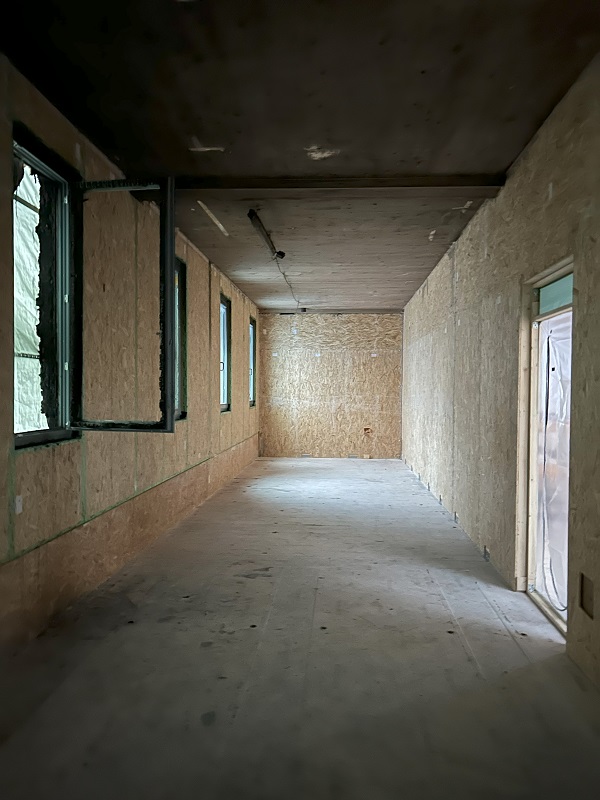

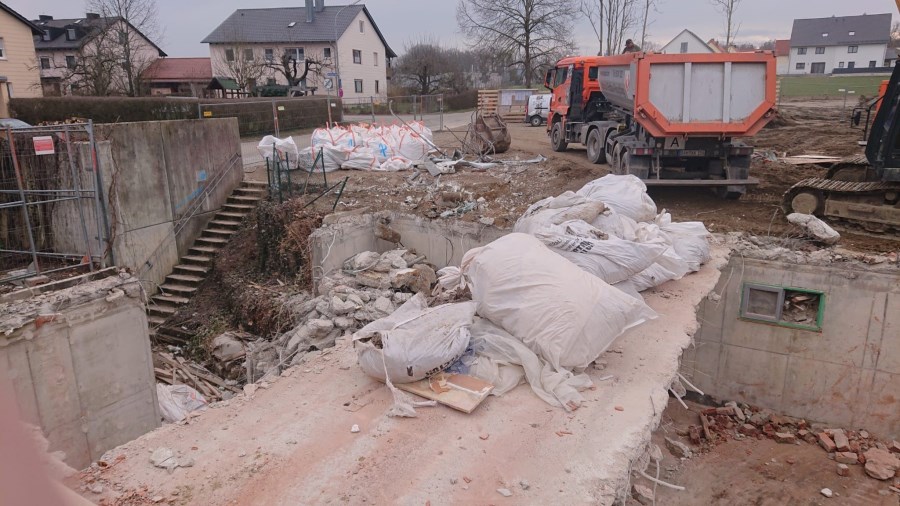

Fa. Krepphold hat mit der Entkernung des Bestandsgebäudes (Schadstoffrückbau) begonnen. Der Abbruch des Bestandsanbaus ist Mitte Februar erfolgt. Der Keller wird zeitnah in KW 8 abgebrochen.
Alle ausgebauten Materialien, sowie der Anbau müssen beprobt werden vor der Entsorgung. Es erfolgen daher regelmäßige Beprobungen der Materialien durch das Grundbaulabor München.
2024-02-24
24.02.24
24.02.2024
24.02.2024
20240215
15.02.24
20240205
05.02.24

Januar 2024

Oktober1

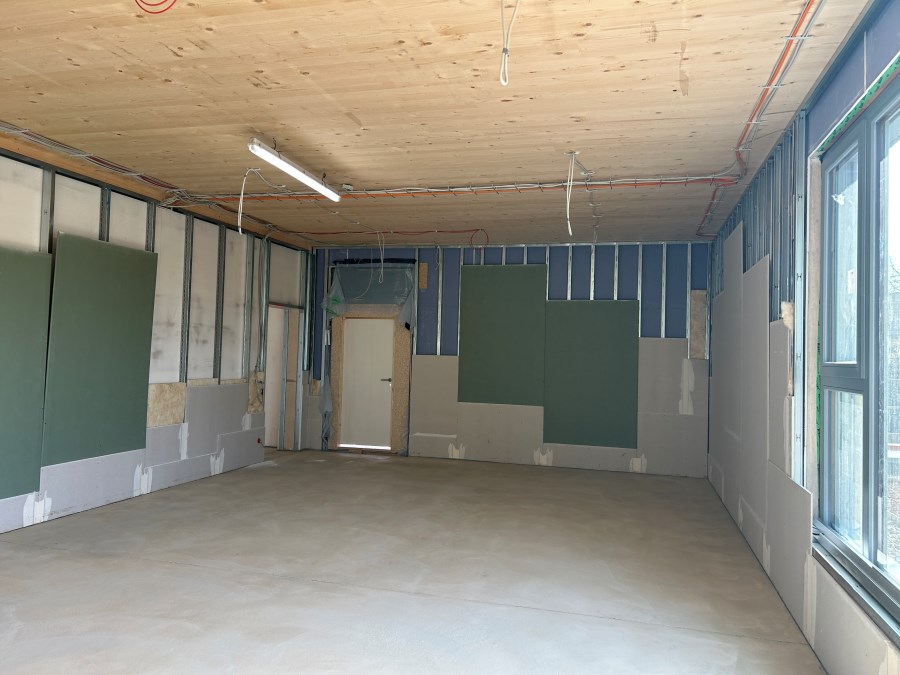

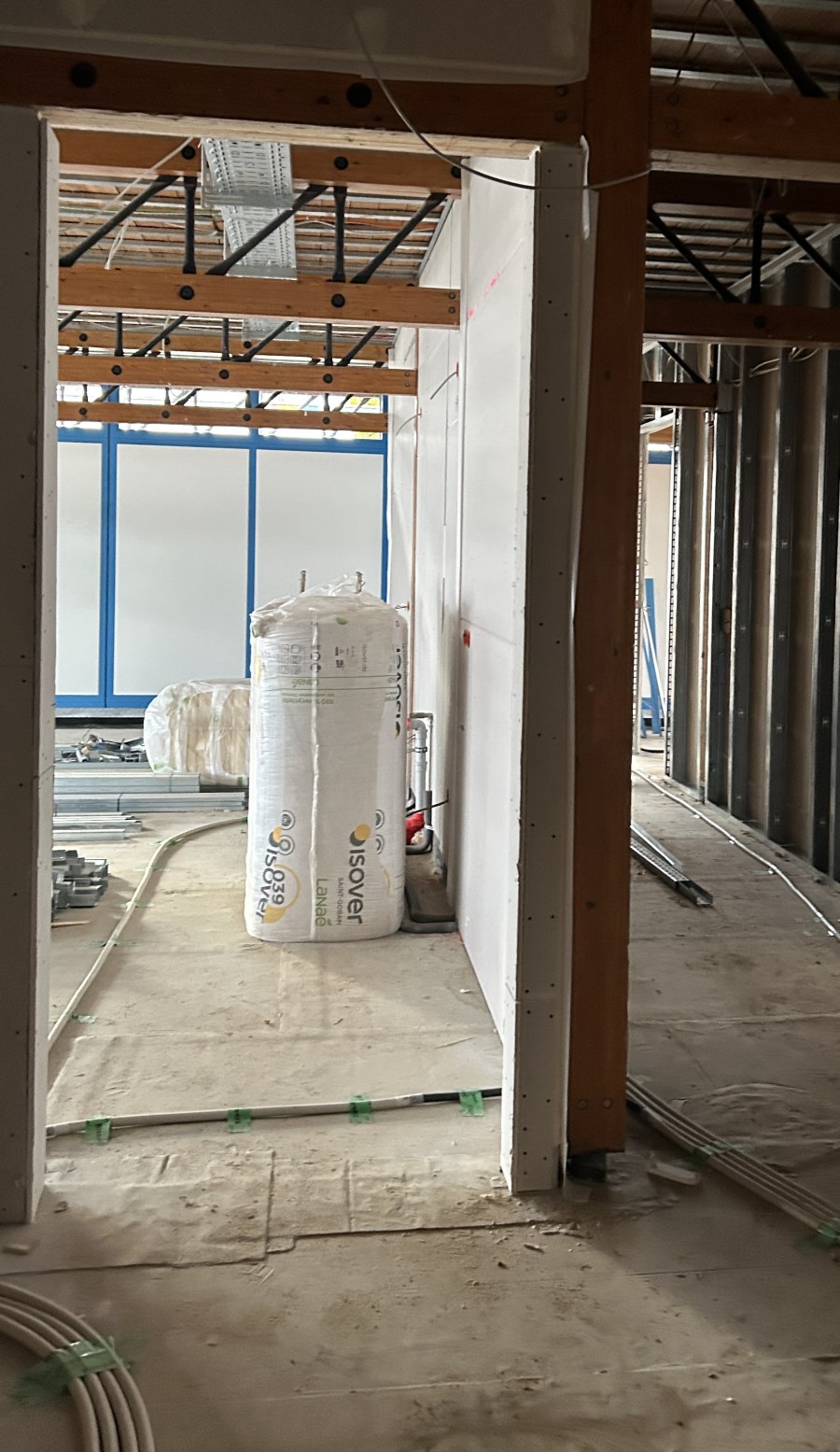

Januar 24: Die Baustelleneinrichtung wurde gestellt.
Das Bestandsdach wurde teilw. zurückgebaut und notabgedichtet bis die weiteren Arbeiten am Dach erfolgen. Aufgrund einiger Übergänge am Dach bestehen noch offene Stellen, durch welche Regenwasser gelangt. Fa. Schindler ist angehalten, die Abdichtung zu überarbeiten.
Das Gerüst wurde gestellt.
Fa. Krepphold hat mit der Entkernung (Schadstoffrückbau) des Bestands-Anbaus begonnen.
Die Oberböden der Muldenfläche + KiGa-Gelände wurden abgetragen und umgelagert auf der BE-Muldenfläche. Ausgebauter Boden wird durch das Grundbaulabor München beprobt zur weiteren Verwendung / Entsorgung.
240125
25.01.24

November 2023

Auf wiedersehen
EIN LETZTES MAL

Oktober 2023

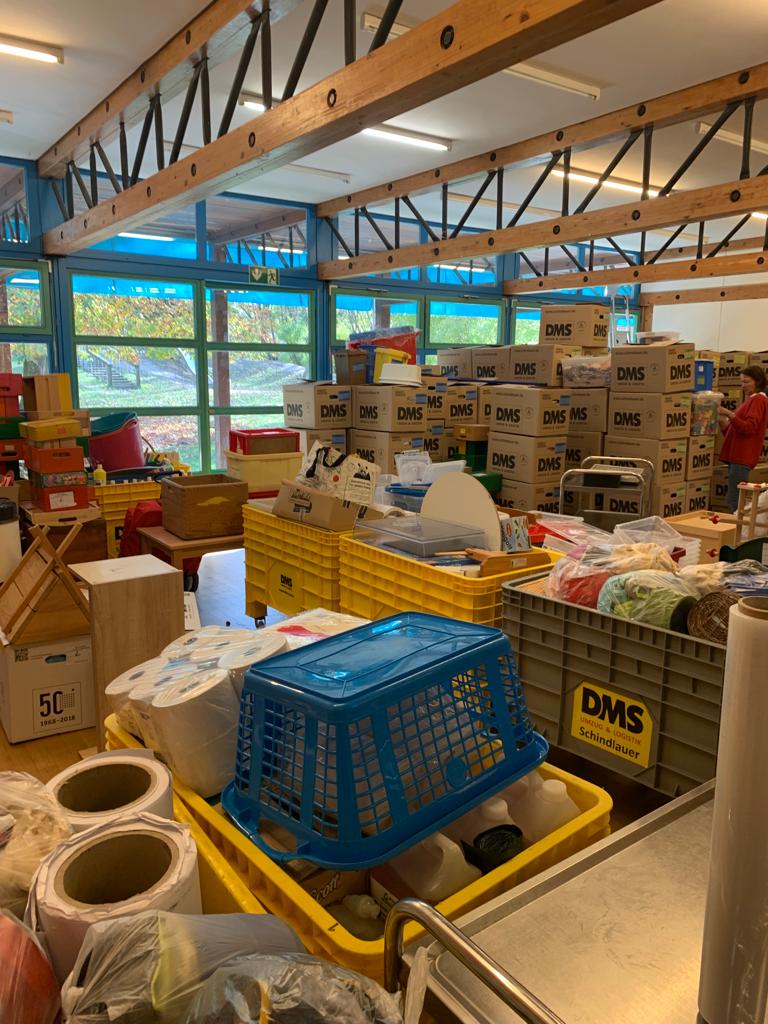

Der Umzug
Umzug1
Umzug2
